Crusoe ruší miliardový plán s Boom Supersonic, turbíny už do AI datacenter nezapadají

redakce30.9.2026

Provozovatel AI infrastruktury Crusoe ukončil plán na nákup plynových turbín od Boom Supersonic za více než 1,25 miliardy dolarů. Objednávka měla přinést 1,21 GW nové elektrické kapacity pro datová centra a pro výrobce nadzvukového letounu Overture představovala vstup do úplně nového byznysu. Crusoe ale mezitím změnil energetickou strategii svých projektů.

Ještě v prosinci 2025 vypadal kontrakt mezi Crusoe a Boom Supersonic jako poměrně elegantní odpověď na jeden z největších problémů současného rozvoje umělé inteligence: kde rychle vzít dostatek elektřiny pro nová datová centra.

Crusoe se tehdy zavázal odebrat 29 plynových turbín Superpower, každou s výkonem 42 MW. Celkově měly vytvořit 1,21 GW nové výrobní kapacity a hodnota objednávky přesahovala 1,25 miliardy dolarů. První zařízení měla být dodána v roce 2027.

O necelý rok později je ale plán minulostí. Boom Supersonic potvrdil, že společnosti v projektu nebudou pokračovat, a Crusoe následně serveru TechCrunch sdělil, že s Boom v současnosti již neobchoduje. Podle šéfa Boom Supersonic Blakea Scholla přestaly turbíny patřit do krátkodobého primárního energetického mixu Crusoe mimo jiné v texaském Abilene.

Z leteckého motoru elektrárna pro AI

Na celém projektu bylo neobvyklé už to, odkud měly turbíny pocházet. Boom Supersonic je známý především vývojem nadzvukového dopravního letounu Overture a jeho motoru Symphony.

Firma ale technologii motoru využila také k vytvoření stacionární plynové turbíny Superpower určené zejména pro datová centra. Podle Boom jde o zařízení s výkonem 42 MW přibližně ve formátu přepravního kontejneru, které nepotřebuje k provozu vodu a může jako palivo používat zemní plyn s možností záložního provozu na diesel.

Podle TechCrunch sdílí Superpower přibližně 80 % dílů s leteckým motorem Symphony. Myšlenka byla obchodně zajímavá i pro samotný Boom: firma mohla výrobu motorové technologie rozběhnout nejprve na trhu, kde je dnes mimořádně vysoká poptávka a kde není nutné čekat na certifikaci nového dopravního letounu. Výnosy z energetické divize měly následně pomáhat financovat pokračující vývoj programu Overture.

Crusoe byl pro celý plán zásadní. Nešlo jen o velkého zákazníka, ale přímo o prvního odběratele nové produktové řady.

Boom kvůli rozjezdu projektu v prosinci 2025 zároveň oznámil nové financování ve výši 300 milionů dolarů. Ještě v únoru 2026 objednala společnost u Baker Hughes generátory, které měly být s turbínami Superpower spojeny a vytvořit právě 1,21GW energetickou infrastrukturu pro Crusoe.

Crusoe od turbín neutíká

Zrušení kontraktu nicméně neznamená, že by Crusoe přestal počítat s výrobou elektřiny přímo u datových center nebo s plynovými turbínami obecně.

Firma už dříve objednala 29 aeroderivativních turbín LM2500XPRESS od GE Vernova s celkovým výkonem téměř 1 GW. Prvních deset jednotek objednala v prosinci 2024, dalších devatenáct v červnu 2025. Jedna jednotka nabízí přibližně 35 MW výkonu a výrobce zdůrazňuje mimo jiné možnost rychlého startu a provozu nezávislého na elektrické síti.

Také energetická strategie jednotlivých areálů Crusoe se liší.

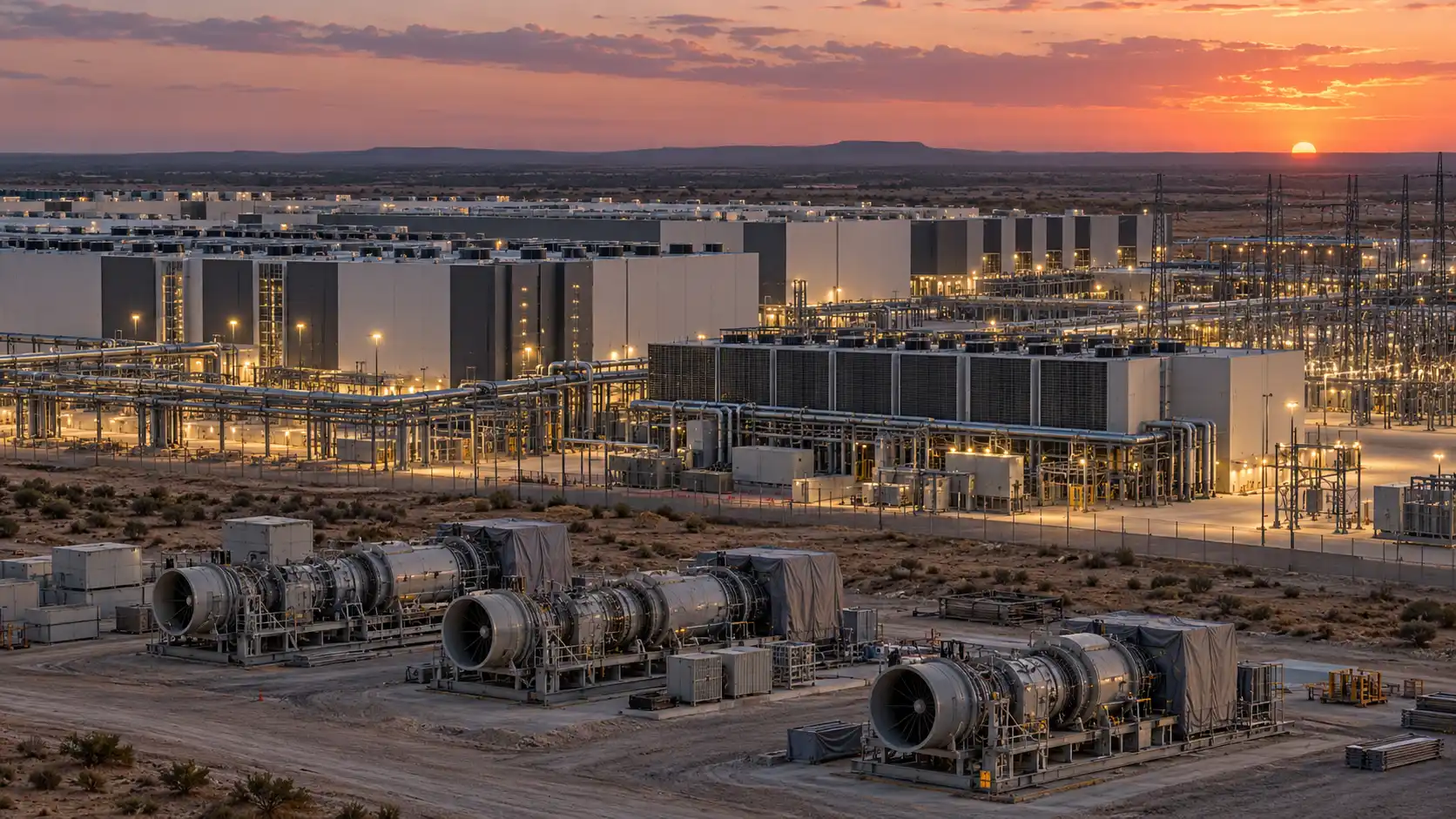

Stávající 1,2GW kampus v Abilene je napojen na elektrickou síť a plynové turbíny zde mají podle firmy sloužit především jako záložní zdroj. Vedle něj však Crusoe buduje další areál s výkonem 900 MW pro Microsoft, který naopak počítá s vlastní výrobou elektřiny přímo v místě. První budova nového kampusu má být uvedena pod napětí v polovině roku 2027.

Crusoe proto vysvětluje konec spolupráce s Boom především flexibilitou. U jednotlivých projektů chce podle jejich podmínek kombinovat elektrickou síť, plynové turbíny, obnovitelné zdroje i bateriová úložiště.

Energie se stává stejně důležitá jako GPU

Případ zároveň dobře ukazuje, jak rychle se dnes mění plány kolem infrastruktury pro AI. Výkon nových areálů se počítá ve stovkách megawattů až jednotkách gigawattů a dostupnost elektřiny se postupně stává jedním z hlavních omezení jejich výstavby.

Crusoe samo rychle roste. V září uzavřelo první část investičního kola série F ve výši 3,9 miliardy dolarů při ocenění 30,9 miliardy dolarů. Firma uvádí více než 140 miliard dolarů v celkové hodnotě nasmlouvaných kontraktů a rozšiřuje síť velkých AI kampusů ve Spojených státech.

Energetická strategie přitom není pro všechny lokality stejná. Crusoe uvádí, že každý kampus dostává vlastní řešení podle dostupných energetických zdrojů, infrastruktury a požadavků zákazníka.

Pro Boom je konec spolupráce výraznější komplikací. Společnost přišla o startovního zákazníka, kolem kterého prezentovala vstup na trh výroby elektřiny pro AI infrastrukturu. Scholl nicméně tvrdí, že Boom má další zákazníky a v roce 2027 chce dodat přibližně 250 MW turbín Superpower na jiné lokality; pro rok 2028 firma míří na 1 GW. Jde zatím o plán společnosti, nikoli již realizovanou kapacitu.

Zrušená miliardová objednávka je tak především připomínkou toho, že současný závod o AI infrastrukturu není jen závodem o GPU. Stejně důležité začíná být, kdo dokáže pro desetitisíce akcelerátorů zajistit elektřinu, jak rychle ji dokáže přivést na místo a zda kvůli ní musí čekat několik let na rozšíření přenosové soustavy.

A právě energetická část projektu se může změnit rychleji než samotný návrh datového centra.

Zdroj: techcrunch.com
